水岸香郡花園工程形象進度
截止2022年5月30日

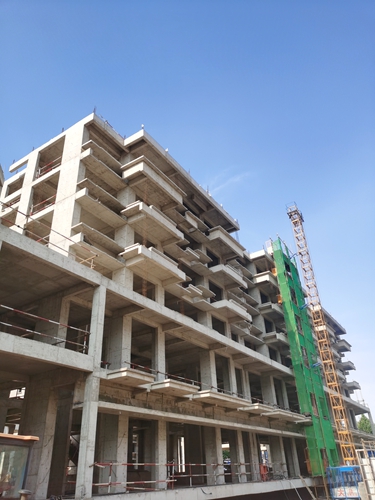

1#樓配電室批白,施工電梯處外墻保溫施工。
2#樓施工電梯處外墻保溫施工,配電室粉刷,電梯門套安裝
3#樓施工電梯處外墻粉刷,車庫頂棚批白。
4#樓施工電梯處外墻漆施工,車庫頂棚批白。
5#樓南側車庫頂板貼防水,物業用房一層澆筑完成,二層綁扎梁板鋼筋。
6#樓施工電梯處外墻粉刷。

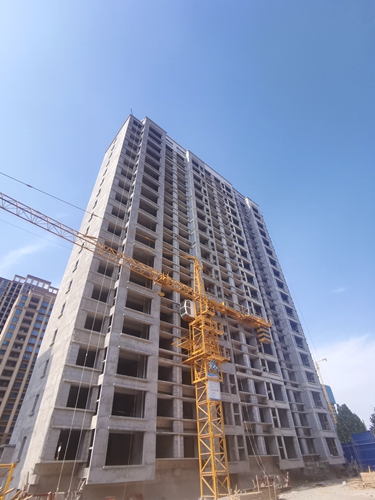

7#樓主體驗收完成,內墻粉刷開始施工。

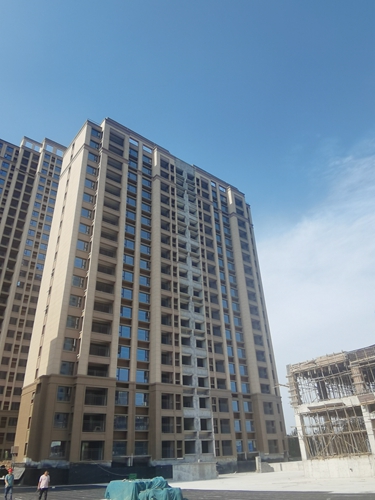

8#樓內墻外墻抹灰施工完成85%。
9#樓內墻外墻抹灰施工完成75%。
10#樓二次結構砌筑施工完成40%。
11#樓二次結構施工準備工作,東側車庫外墻回填土。
1#2#樓北側圍墻柱砌筑,南側景觀道路澆筑混凝土,砌筑雨水井,景觀喬木種植完成。
